咨詢服務主要内容:投資估算編制基本工作(1)确定估算編制依據;(2)收集整理編制基礎資料;(3)列出估算書(表)的項目并進行計量;(4)确定工料機價格,估算書(表)項目的計價;(5)依據規定取定有關參數、率值;(6)彙總投資估算,編寫編制說明:(7) 出具投資估算文件。投資估算審核基本工作(1)審核編制依據合法性、有效性和适用性;(2)審核估算書(表)的項目和工程量;(3)審核工料機價格以及估算書(表)的計價;(4)審核有關參數、率值的取定;(5)審核投資估算計價程序和編制說明;(6) 出具審核報告;

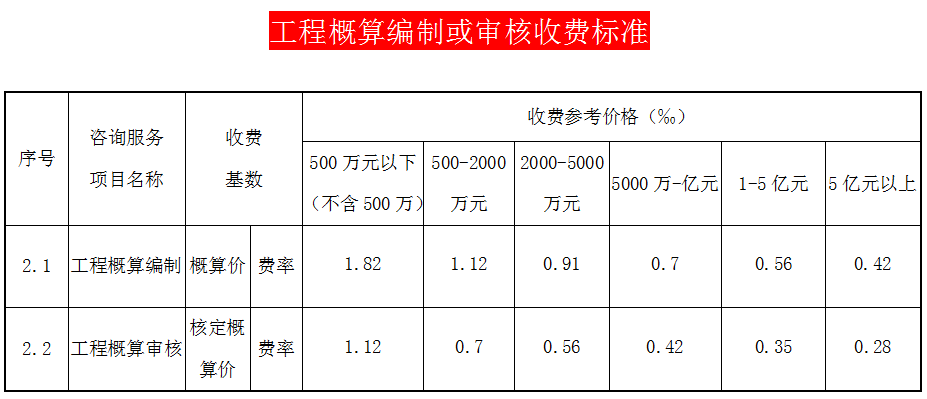

咨詢服務主要内容:工程概算編制基本工作(1)确定概算編制依據;(2)收集整理編制基礎資料;(3)列出概算書的項目并進行計量;(4)确定工料機價格,概算書項目的計價;(5)依據規定取定有關參數、率值;(6)彙總概算價,編寫編制說明;(7)出具工程概算書。工程概算審核基本工作(1)審核編制依據合法性、有效性和适用性;(2)審核概算書的項目和工程量;(3)審核工料機價格以及概算書的計價;(4)審核有關參數、率值的取定,審核補充項目的價格分析;(5)審核概算編制程序和編制說明;(6)出具審核報告;

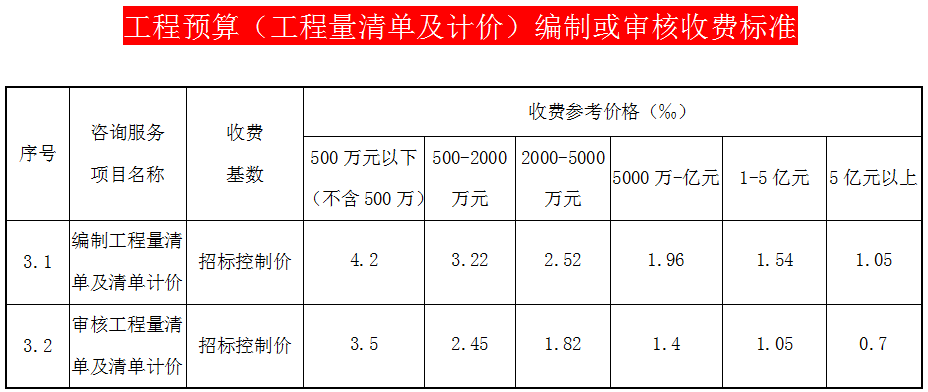

咨詢服務主要内容:編制工程量清單及清單計價基本工作(1)确定工程量清單編制及計價依據;(2)了解招标要求和項目周邊環境;(3)整理工程量清單編制基礎資料;主要材料設備詢價;确定工料機價格;(4)分析工程設計,确定施工方案;(5)列項,确定項目編碼、計量單位、描述特征;(6)計價依據有缺項的,補充缺項的計量規則;(7)進行工程計量;清單項目計價;(8)依據常規施工方案,列出措施項目;(9)編寫編制說明,出具工程量清單;出具計價成果文件。審核工程量清單及清單計價基本工作(1)審核編制依據合法性、有效性和适用性;(2) 審核補充項目計量規則的合理性、 适用性;(3)審核工程量清單的完整性,工程量清單項目編碼的正确性,項目特征的正确性和充分性;(4)審核工程計量的正确性;審核工料機價格的準确性;(5)審核施工方案及措施項目的合理性;(6)進行綜合單價分析,審核工程計價的合理性。分析、 審核措施項目及措施項目費的合理性;審核編制說明;(7)出具審核報告;

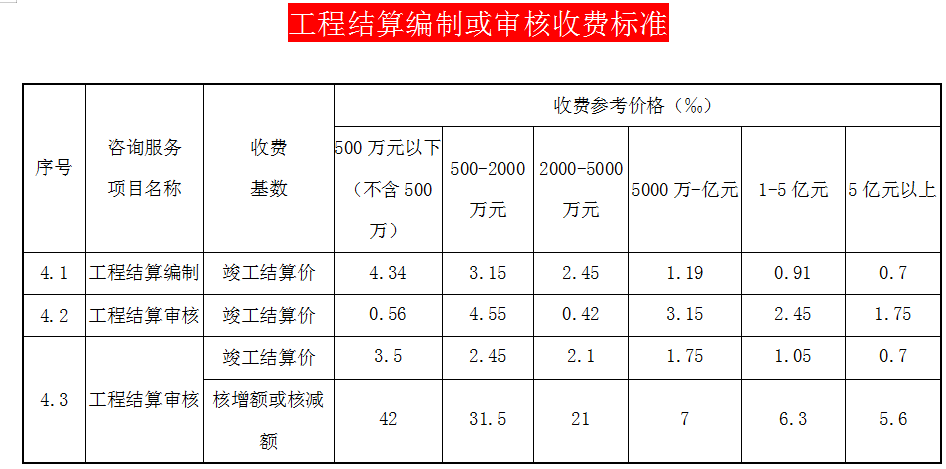

咨詢服務主要内容:工程結算編制基本工作(1)确定适用的工程結算編制依據;(2)審查結算資料的完備性(相符性);(3)分析施工合同約定的結算原則,确定工程結算編制的技術方法;(4)進行分部分項工程計量,确定實際完成應予計量的工程量,計算需調增、調減的項目和數量,并按合同約定進行計價;(5) 進行措施項目工程計量,确定實際完成應予計量的工程量,計算需調增、調減的項目和數量,并按合同約定進行計價;(6)進行其他項目計量,确定實際完成應予計量的工程量,計算需調增、調減的項目和數量,并按合同約定進行計價;(7) 依據施工合同及有關規定,确定新增項目和變更項目的綜合單價,并進行分析;(8)計算規費、稅金等,彙總工程造價;(9)撰寫結算編制說明,出具結算書。工程結算審核基本工作(1)審核結算編制依據的有效性和适用性;(2)審核工程結算依據的完備性;(3)分析施工合同,審核結算方法的适用性;(4)對照竣工圖,審核工程量清單項目完整性;(5)進行工程計量,審核工程量的準确性;(6)進行工程計價,審核工程計價的合理性;(7)審核新增項目綜合單價分析的合理性;(8)審核簽證、索賠、變更等造價的合理性;(9)審核發現的異議,與編制單位進行技術核對,确定正确數據,并調整核對後工程量及造價;(10) 出具審核報告書。

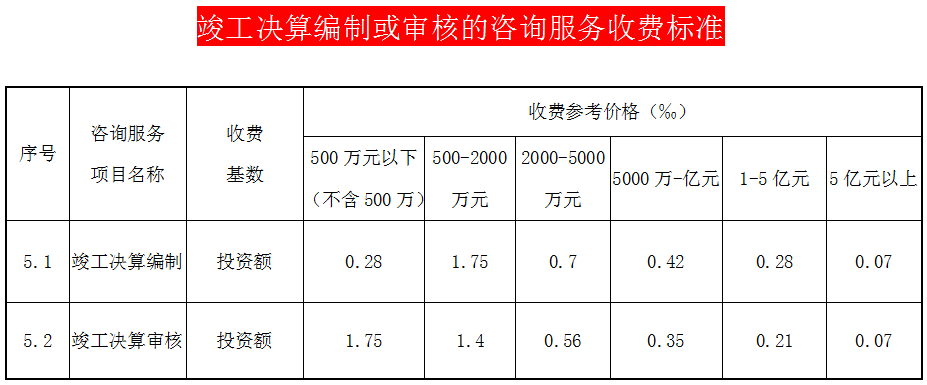

咨詢服務主要内容:竣工決算編制基本工作 (1)确定竣工決算編制依據;(2)收集整理編制基礎資料;(3)列出竣工決算書的各項投資明細并進行數據歸集和整理;(4)彙總竣工決算各項投資明細,編寫編制說明;(5)出具工程竣工決算書。竣工決算審核基本工作 (1)審核編制依據合法性、有效性和适用性;(2)審核竣工決算書的投資明細;(3)審核竣工決算編制程序和編制說明;(4)審核項目全過程資料,關注項目立項、項目估算、概算、預算和結算全環節,計算并分析造價控制情況;(5)審查項目招投标、财務核算、進度款支付、合同管理實施情況;(6)分析項目全生命周期實施情況,提出合理化建議;(7)出具審核報告。
備注:
1、建設項目全過程造價咨詢服務主要工作内容:全過程造價咨詢依據建設項目的建設程序可劃分爲決策階段、設計階段、交易階段、施工階段、竣工結(決)算階段。造價咨詢服務的主要工作内容是:1,決策階段:①建設項目投資估算的編制或審核、調整;②建設項目經濟評價。2,設計階段:①設計概算的編制或審核、調整;②施工圖預算的編制或審核;③提出工程設計方案的優化建議,各方案工程造價的編制與比選。3,交易階段:①參與工程招标文件的編制;②施工合同的相關造價條款的拟定;③招标工程工程量清單的編制;④招标工程招标控制價的編制或審核;⑤各類招标項目投标價合理性的分析。4,施工階段:①建設項目工程造價相關合同履行過程的管理;②提出工程施工方案的優化建議,各方案工程造價的編制與比選;③工程計量支付的确定,審核工程款支付申請,提出資金使用計劃建議;④施工過程的設計變更、工程簽證和工程索賠的處理;⑤協助建設單位進行投資分析、風險控制,提出融資方案的建議。5,竣工階段:①各類工程的竣工結算審核;②竣工決算的編制或審核;③建設項目後評價。
2、全過程造價咨詢的委托服務範圍劃分:A型,決策階段至竣工階段;B型,設計階段至竣工階段;C型,交易階段至竣工階段;D型,施工階段至竣工階段。
3、全過程造價咨詢服務駐場人員根據工程項目情況及委托人要求确定,駐場人員的收費價格參考“造價咨詢工日收費參考價格表”。
工程造價糾紛鑒定服務收費标準
序号 | 咨詢服務 項目名稱 | 收費 基數 | 收費參考價格(‰) | |||||
500萬元以下 (不含500萬) | 500-2000 萬元 | 2000-5000 萬元 | 5000萬-億元 | 1-5億元 | 5億元以上 | |||
7.1 | 造價鑒定 | 申報鑒定金額 | 7 | 5.6 | 4.55 | 3.5 | 2.8 |
咨詢服務主要工作内容:造價鑒定基本工作 (1)審核鑒證資料的适用性、完整性和有效性;(2)确定鑒證依據及原則;(3)對提供的鑒證資料進行質證和勘驗;(4)分析雙方權責,進行工程計量;(5)确定争議部分的價格或進行鑒定價格;(6)核對糾紛各方意見;(7)确定鑒定價款;(8)分析說明争議的主要原因;(9)出具鑒定報告或鑒定意見書。
建設工程造價咨詢收費專業工程調整系數表
序号 | 工程類别 | 專業調整系數 |
1 | 機場道路工程 | 0.7 |
2 | 橋梁、隧道工程 | 0.7 |
3 | 市政工程 | 0.8 |
4 | 公路、道路工程 | 0.8 |
5 | 城市軌道工程 | 0.8 |
6 | 港口工程 | 0.8 |
7 | 水利電力工程 | 0.9 |
8 | 房屋建築及其他未涵蓋工程 | 1.0 |
9 | 井巷礦山工程 | 1.1 |
10 | 園林綠化工程 | 1.1 |
11 | 裝飾裝修工程 | 1.2 |
12 | 仿古建築工程 | 1.2 |
13 | 安裝工程 | 1.3 |
建設項目全過程跟蹤審計服務收費參考價格表
(不含駐場人員收費價格)
類 型
費 率(‰) | 項目建安造價(億元) | ||||
0.5以下(不含0.5) | 0.5-1 | 1-5 | 5-10 | 10以上 | |
A型(從投資立項開始) | 17 | 15 | 12 | 10 | 9 |
B型(從勘察設計開始) | 15 | 13 | 11 | 9 | 8 |
C型(從招标文件開始) | 13 | 12 | 10 | 8 | 7 |
D型(從施工開始) | 12 | 10 | 9 | 7 | 6 |
備注:
一、建設項目全過程跟蹤審計内容
建設工程項目全過程跟蹤審計是造價咨詢機構受政府相關部門或建設單位的委托,對大中型建設工程項目的投資立項、勘查設計、招投标、合同、施工、項目竣工驗收、結算、決算等全過程管理和技術經濟活動的合法性,真實性,效益性進行連續、全面、系統、事前、事後、事中的簽證審查監督和評價的活動。其審計内容是:
1投資立項審計 | |
1.1項目投資立項決策程序審計 | 1.2 項目可行性研究審批(或項目申請報告)審計 |
1.3 項目環境影響評價審計 | 1.4 項目選址、規劃、用地審計 |
1.5項目投資估算審計 | 1.6項目經濟評價審計 |
2勘察設計審計 | |
2.1勘察設計招投标審計 | 2.2初步設計審計 |
2.3概算審計 | 2.4施工圖設計審計 |
2.5施工圖預算審計 | 2.6限額設計審計 |
3招投标審計 | |
3.1招标文件審計 | 3.2工程量清單審計 |
3.3招标控制價審計 | 3.4投标報價審計 |
3.5招投标過程審計 | |
4合同審計 | |
4.1勘察設計合同審計 | 4.2監理合同審計 |
4.3施工合同審計 | 4.4材料、設備采購合同審計 |
4.5 其他合同審計 | |
5施工管理審計 | |
5.1開工準備審計 | 5.1.1施工許可審計 |
5.1.2内部控制制度審計 | 5.1.3 資金來源、到位情況審計 |
5.1.4前期費用支出審計 | 5.2隐蔽工程審計 |
5.3材料、設備采購審計 | 5.3.1材料、設備采購計劃審計 |
5.3.2材料、設備采購合同執行情況審計 | 5.3.3材料、設備的驗收、入庫、保管及維護審計 |
5.3.4材料、設備采購費用核算審計 | 5.4工程現場管理審計 |
5.5工程進度款審計 | 5.6工程變更、簽證及價款調整審計 |
5.7索賠審計 | 5.8質量、安全、工期審計 |
5.9監理管理審計 | 6竣工結(決)算審計 |
6.1竣工驗收審計 | 6.2竣工結算審計 |
6.竣工财務決算審計 |
二、全過程跟蹤審計的類型
A型:從1.1(投資立項)開始,至6.3(竣工财務決算審計);
B型:從2.1(勘察設計)開始,至6.3(竣工财務決算審計);
C型:從3.1(招标文件工程量清單)開始,至6.3(竣工财務決算審計);
D型:從 5.1(開工準備)開始,至6.3(竣工财務決算審計)。
三、全過程跟蹤審計現場人員配備基本要求
現場人員 | 建設項目建安造價(億元) | |||
0.5-1 | 1-5 | 5-10 | 10發上 | |
注冊造價工程師 | 1 | 1 | 2(含1個安裝專業) | 3(含1個安裝專業) |
造價從業人員 | 1 | 1 | 2 | 3 |
資料員 | 0 | 1 | 1 | 1 |
合計 | 2 | 3 | 5 | 7 |
四、計費基數是總投資扣除土地費用及政府規費,工程建設其他費用(如設計費、監理費、咨詢費等二類費用)可以按20%的折扣計取。
五、執行全過程跟蹤審計服務收費按上述标準,采用差額累進方法計取,不再收取其他費用(如結算、決算等)。
